争当开路先锋,怀柳线会同站电力迁改首战告捷

作者: 2020-04-01 浏览:

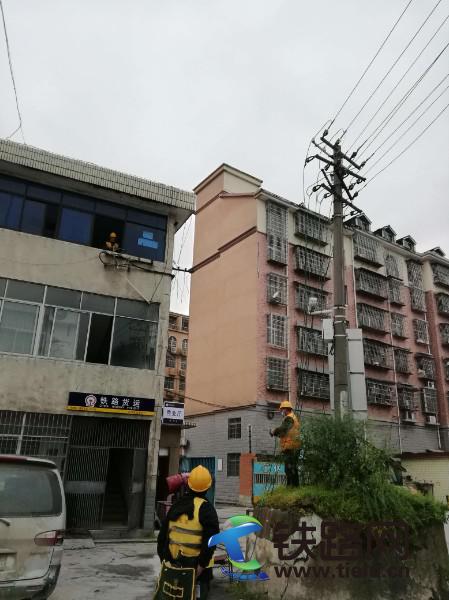

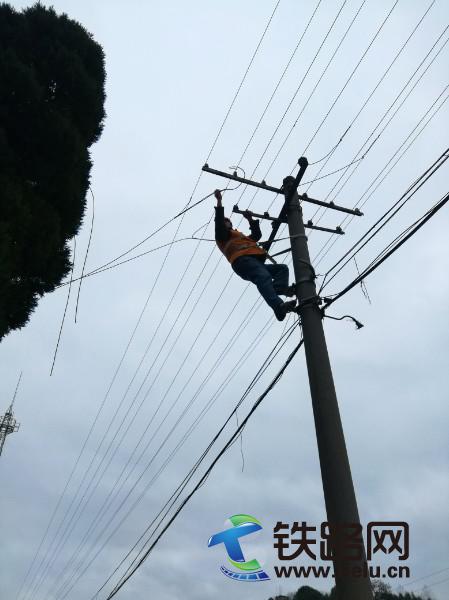

3月30日,中铁武汉电气化局刘怀项目部变电架队完成了刘怀线和詹同10kV以下电力搬迁工程。该项目拆除了0.4千伏低压架空线路的第23条线路,铺设了1.4公里低压电缆,并向16户家庭供电。

3月25日晚,项目部接到怀化建设指挥部通知,拟于4月5日完成的桐城电厂搬迁工作将改在3月30日进行。现场用电线路陈旧,分布复杂,施工周期变化,施工难度大。但是,我们部门知道,这一建设对后续工作有很大影响。根据“突出重点、统筹安排”的原则,结合各电力线路搬迁项目的特点和工期安排,我们立即组织工程部、安质部提出了“做好电力搬迁先锋、打歼灭战”的宣言。作业队精心组织施工队伍,29日晚,吴副队长和他的队伍分两个作业队完成所有低压电缆的敷设和电源的点火准备工作。

3月30日正式停电命令下达后,16户家庭的供电被逐一倒换,23号站低压架空线路被拆除。经过近10个小时紧张忙碌的艰苦工作,10kV以下的输变电工程如期安全顺利完成。

该项目的建成将减少对铁路运营的干扰,有利于电力供应的早日恢复和投产。同时,也为接触网4月10日完成立杆任务奠定了坚实的基础,充分发扬了克服困难、战胜困难的精神,有效保证了刘怀线及车站后续工程的顺利进行。项目部还将继续坚定信心,迎接挑战,为按时成功完成“7.30”节点计划做出贡献。(崔建辉)
