2020年6月1日,中国铁路电力运输公司包头运营血管段胡准铁路近两个月的集中修复施工顺利完成。本标段旨在“为客户提供一体化、高质量的综合运营血管服务”品牌,充分发挥综合血管优势,在业主伊泰互助公司的指导和协助下,高效完成2020年集中抢修任务,为确保内蒙古西部煤炭产销基地主要运输通道的安全畅通做出积极贡献。

统筹协调,生产组织更加高效

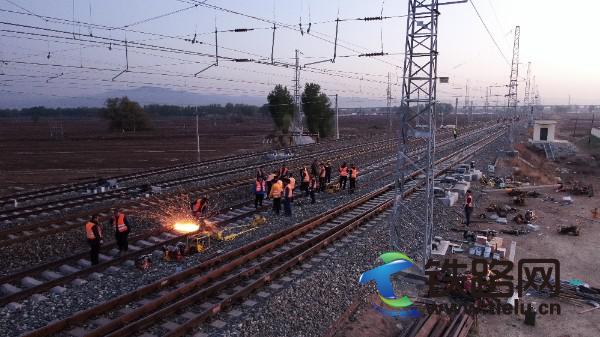

该段管道的呼叫线路设有1个综合车间、8个车站和14个工作区。集中维修期间,综合车间是施工组织的主体,统一指挥,高效调度管理内各工区的人员和工具,集中力量推进施工任务,逐步实现科学、精细、一体化的生产管理。在施工组织过程中,先后成立了开关更换、大机筛清理、大机捣固等施工作业小组,落实主管技术人员责任制。通过详细的施工方案、加强施工组织和加强现场监控,关键环节如机械进场、大型机械操作、安全防护、材料回收、列车放行条件等。被封锁、纠正和消除,技术标准被钳制,以确保施工和人员的安全。

强化管理,设备质量更加优质

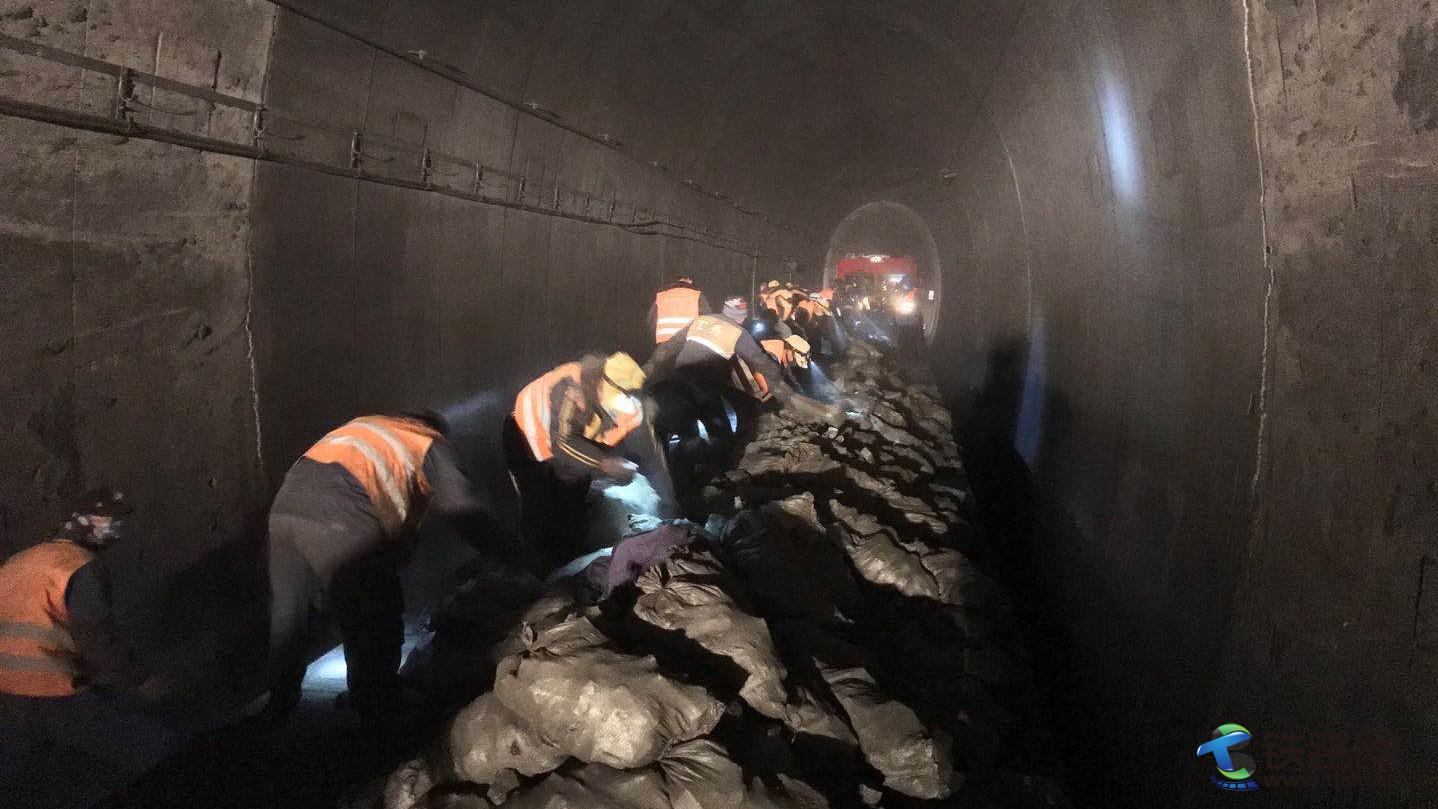

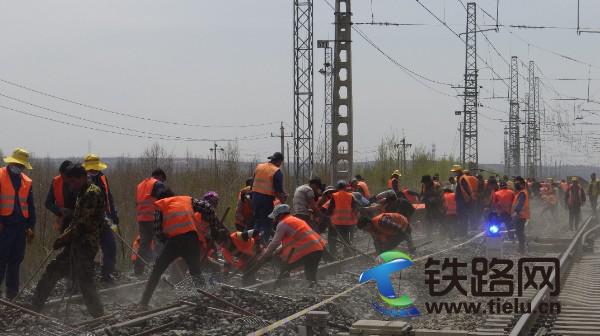

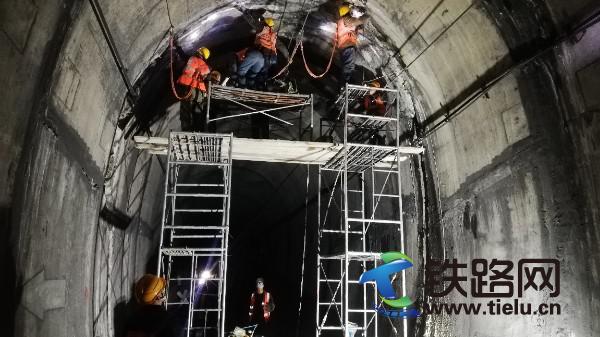

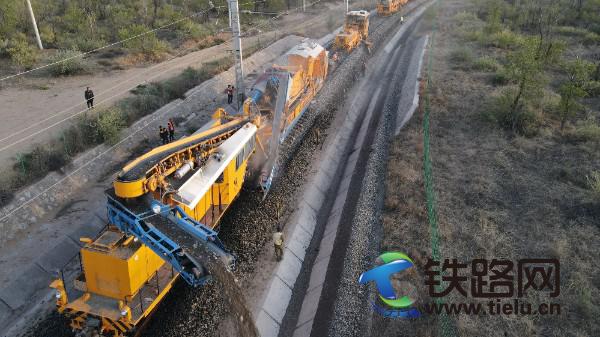

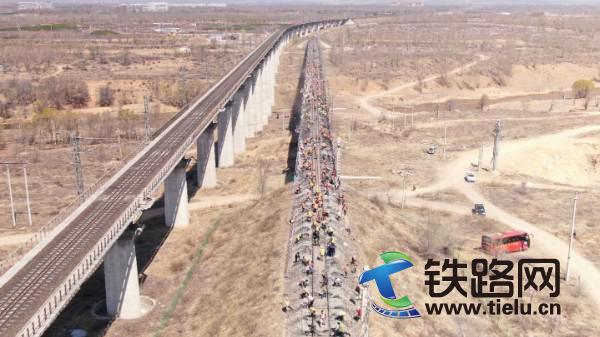

该科负责呼叫线路8个站的交通组织,以及228.605公里公共工程、信号和通信设备的运行和维护管理。集中维修与建设专业是公共工程,车辆服务、信号和通信专业正在共同努力。通过召开站区协调会和总结会,进一步明确施工安全和施工质量控制措施,形成完整、科学的管理体系。该段已完成沪黎大机线捣固18.682公里、大机线10.394公里、人工线2.848公里、人工道岔线16组捣固、无缝线路应力释放9.648公里,以及机车道碴卸载、隧道病害综合治理车、道路材料收集卸载、线下管道穿越等任务。施工完成后,及时安排人员加强维护,重点加强对扰动线路基础区段的检查和监测,加固薄弱部位,恢复线路外观,控制设备质量,稳步提高线路设备的整体质量。

攻坚克难,员工素质不断提升

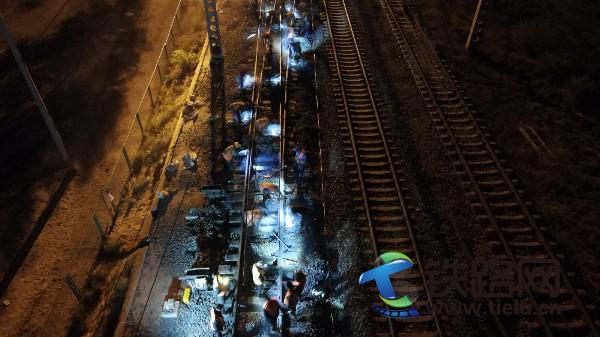

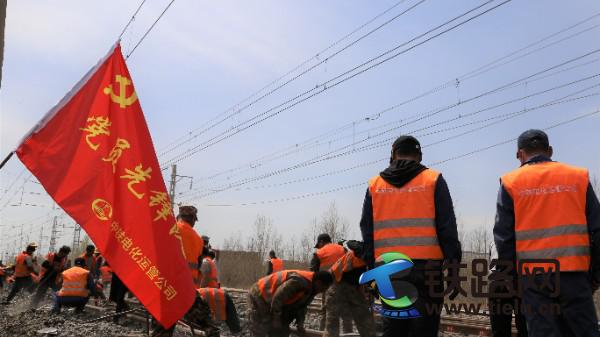

从2020年4月1日至6月1日,该集中维修工程持续48天,共计87个天窗,包括29个夜间天窗,一天内最多可同时进行3次维修。面对高强度的连续施工工作,该科迅速成立了党员先锋队和青年突击队,动员广大党员、干部和青年职工团结起来,顾全大局,讲奉献,克服了新皇冠肺炎疫情、人员力量不足、生活和休息规则逆转、高温和暴雨天气等一系列困难,高标准完成了各项集中抢修任务。在施工过程中,本标段优化了施工作业组织,完善了施工作业程序,积累了丰富的现场经验,培养了一支“安全放心、诚实守信、高效负责、形象一流”的血管队伍。(王文君李茜龙)
